Szállodai beszerzés folyamata: lépések, KPI-k és TCO

August 13, 2026
Szállodai beszerzés folyamata: lépések, KPI-k és TCO

A szállodai beszerzés folyamata nyolc egymásra épülő lépésből áll: specifikáció, tender és ajánlatkérés, mintajóváhagyás, megrendelés (PO) kibocsátása, logisztika és szállítás, átvétel és minőségellenőrzés, telepítés vagy üzembe helyezés, végül számlázás és lezárás. Ez a sorrend nem bürokratikus szokás, hanem védelmi kapu: minden fázis kiszűri azokat a hibákat, amelyek a következő lépésben már sokkal drágábban javíthatók. A Stoch Hotel Consulting részletes FF&E-elemzése megerősíti, hogy a long-lead kategóriák (bútorok, textíliák, műszaki berendezések) esetén a tender és a PO között számottevő átfutási idővel kell számolni, ezért a folyamat időzítése legalább annyira kritikus, mint maga a tartalom.

A HOTELSMag elemzése szerint a leghatékonyabb szállodai beszerzési csapatok nem az egységárat, hanem a teljes költséget (Total Cost of Ownership, TCO) mérik: az elfoglalt szobánkénti költséget, a beszállítói átfutási időt és a selejtarányokat. Ez a szemlélet az, ami a rövid távú árversenyből hosszú távú profitabilitást csinál.

  • Specifikáció és igényfelmérés
  • Tender, bid-leveling és ajánlatok összehasonlítása
  • Mintajóváhagyás, és mock-up szoba
  • PO kibocsátása és jóváhagyási mátrix
  • Logisztika, fuvarozás, vámkezelés
  • Átvétel, minőségellenőrzés (QC)
  • Telepítés, üzembe helyezés, snag-lista
  • Számlázás, kifizetés, lezárás

Profi tipp: A long-lead kategóriákat (pl. ágyneműk, bútorok, adagolók) az általános átfutási időnél legalább 4–6 héttel korábban indítsa el. Egy késő PO az egész projekt átadási dátumát eltolhatja.

Fő tanulságok

A szállodai beszerzés folyamata akkor hatékony, ha minden döntés TCO-alapú, minden fázisnak van gazdája, és a KPI-k valós idejű visszajelzést adnak a teljesítményről.

PontRészletek
TCO-szemlélet alkalmazásaNe az egységárat, hanem az elfoglalt szobánkénti teljes életciklus-költséget mérje minden kategóriában.
Mintajóváhagyás kötelező kapuA mock-up szoba és a mintajóváhagyás kihagyása tömeges hibák és költségtúllépések kockázatát hordozza.
Safety stock szezonálisanSzámítsa újra a biztonsági készletet negyedévente, PMS-adatok alapján, a csúcsszezon előtt.
KPI-dashboard felállításaKövesse az elfoglalt szobánkénti költséget, a lead time-ot, a PO pontosságát és a selejtarányt havonta.
Szallodatermekek mint partnerA Szallodatermekek B2B platform mintakéréssel, projekt-konzultációval és nagykereskedelmi árazással támogatja a specifikációtól a rendelésig tartó folyamatot.

Tartalomjegyzék

Hogyan épül fel a szállodai beszerzési folyamat lépésről lépésre?

A Stoch Consulting folyamatleírása alapján minden fázisnak van gazdája, határideje és ellenőrzési pontja. Az alábbiakban a felelősségi körök is szerepelnek, nem csak a tennivalók.

1. Brief és brand standard meghatározása – a projektvezetés és a vendégélmény-csapat feladata. Rögzítik a minőségi szintet, a márkakövetelményeket és a vendégszobánkénti célköltséget.

2. Specifikáció kidolgozása — az operatív és a beszerzési csapat közösen. Pontos anyag-, méret- és teljesítménykövetelmények, amelyek alapján az ajánlatok ténylegesen összehasonlíthatók.

3. Költségvetés jóváhagyása — pénzügyi vezető. A TCO-alapú kalkuláció itt kerül be a projektköltségvetésbe.

4. Tender és bid-leveling — a beszerzési csapat vezeti. Az ajánlatokat azonos szempontok szerint kell összehasonlítani: ár, átfutási idő, garancia, szállítási feltételek. A bid-leveling megakadályozza, hogy egy látszólag olcsóbb ajánlat rejtett költségeket hozzon.

5. Mintajóváhagyás, és mock-up szoba — operatív vezető és vendégélmény-csapat. Ez az utolsó kapu a tömeges rendelés előtt.

6. PO kibocsátása — a jóváhagyási mátrix szerint (lásd lent).

7. Logisztika és expedíció — projektvezetés és logisztikai partner. Long-lead tételeknél a gyártási ütemterv nyomon követése is ide tartozik.

8. Átvétel, QC, telepítés, snag-lista lezárása — operatív csapat és projektvezetés.

Jóváhagyási mátrix (minta):

ÉrtékhatárJóváhagyó
0–150000 FtRészlegvezető
150001–500000 FtOperatív igazgató
500001–2000000 FtÁltalános igazgató
2000001 Ft felettTulajdonos / pénzügyi bizottság

Audit-ellenőrzőlista a fő kontrollpontokhoz:

  • Specifikáció aláírva és verziózva
  • Bid-leveling táblázat elkészítve és archiválva
  • Mintajóváhagyás dokumentálva (fotó + aláírás)
  • PO egyeztetés a specifikációval
  • Szállítási dokumentumok és vámiratok rendben
  • QC-ellenőrzés elvégezve, selejtarány rögzítve
  • Snag-lista lezárva, handover dokumentálva

Profi tipp: A Hírextra bútorbeszerzési cikke rámutat: a tervezési fázis rövidítése szinte mindig drágább javítást okoz a kivitelezés során. Szánjon rá időt.

Hogyan tervezzük meg az igényt és kezeljük a készletet szezonálisan?

A készletgazdálkodás a szállodai működési költségek egyik legkönnyebben kontrollálható tétele, mégis sok helyen ad hoc módon zajlik. Két alapfogalom segít rendet tenni.

Safety stock (biztonsági készlet): az a minimális mennyiség, amelyet akkor is tartani kell, ha a kereslet megugrik vagy a szállítás késik. Egyszerűsített képlete:

Safety stock = (maximális napi felhasználás × maximális átfutási idő) − (átlagos napi felhasználás × átlagos átfutási idő)

Munkapélda: Egy közepes méretű szállodában a napi átlagos törölközőfelhasználás és az átfutási idők alapján a biztonsági készlet számításával meghatározható az a minimális mennyiség, amelyet mindig raktáron kell tartani. Ezt az értéket érdemes rendszeresen újraszámolni a szezonális ingadozások szerint.

Ez az a mennyiség, amelyet mindig raktáron kell tartani, függetlenül az aktuális rendeléstől. Szezonális ingadozásnál ezt az értéket negyedévente érdemes újraszámolni.

  1. Határozza meg a szezonális keresletcsúcsokat (PMS-adatok alapján, legalább 2 éves historikus adatból).
  2. Számítsa ki a safety stockot kategóriánként (textília, fogyóeszközök, vendégajándékok).
  3. Állítson be újrarendelési pontot (reorder point): safety stock + (átlagos napi felhasználás × átlagos átfutási idő).
  4. Integrálja a PMS-sel: a foglaltsági előrejelzés automatikusan frissítheti a rendelési javaslatokat.
  5. Negyedévente ellenőrizze a forecast pontosságát és korrigálja a paramétereket.

A prediktív elemzés és felhőalapú platformok valós idejű készletszinteket és beszállítói teljesítménymutatókat biztosítanak, amelyek csökkentik a manuális hibákat és gyorsítják a döntéshozatalt. A JIT (just-in-time) és a többcsatornás vészterv kombinációja egyszerre csökkenti a raktározási költségeket és növeli a rugalmasságot.

Profi tipp: Ne csak az összesített készletet kövesse, hanem kategóriánként is. Egy fogyóeszköz-hiány (pl. sampon, papucs) vendégpanaszt okoz; egy bútortöbblet lekötött tőkét jelent. A két probléma más megoldást igényel.

Milyen szempontok alapján válasszuk ki a legjobb beszállítót?

A szállodai beszállító kiválasztás nem egyetlen döntés, hanem egy strukturált értékelési folyamat. A leggyakoribb hiba: az ár dominál, minden más szempont háttérbe szorul. Egy súlyozott pontozási mátrix ezt megakadályozza.

Javasolt értékelési szempontok és súlyok:

SzempontSúly (%)Mit mérjünk
Minőség és tanúsítványok25Mintatesztek, GOTS/FSC/ISO tanúsítványok
Ár és TCO20Egységár + szállítás + selejt + csere
Átfutási idő és megbízhatóság20Átlagos lead time, késési arány
Rugalmasság és minimális rendelési mennyiség15MOQ, sürgősségi rendelés kezelése
Utánszolgáltatás és garancia10Csere- és visszavételi feltételek
Fenntarthatóság10Zöld tanúsítványok, csomagolás

Scoring példa: Ha egy beszállító minőségre 4/5-öt, árra 5/5-öt, átfutásra 3/5-öt kap, a súlyozott pontszáma: (4×25 + 5×20 + 3×20) / 100 = (100 + 100 + 60) / 100 = 2,60 pont (5-ös skálán). Egy másik, 3/5 áras, de 5/5 átfutású és 5/5 minőségű ajánlat: (5×25 + 3×20 + 5×20) / 100 = (125 + 60 + 100) / 100 = 2,85 pont. A mátrix megmutatja, hogy a látszólag drágább ajánlat összességében jobb.

A bid-leveling módszer biztosítja, hogy az ajánlatokat valóban azonos alapon hasonlítjuk össze: azonos specifikáció, azonos szállítási feltételek, azonos garanciaperiódus. Enélkül az összehasonlítás félrevezető.

  • Kérjen legalább 3 ajánlatot minden kategóriában.
  • Ellenőrizze a referenciákat: kérdezzen rá más szállodák tapasztalataira.
  • Kerülje az egyetlen forrástól való teljes függőséget (single-source kockázat).
  • Keretszerződés akkor indokolt, ha az éves volumen stabil és a minőség bizonyított.

Profi tipp: A szállodai kellékek szakmai kiválasztásáról szóló útmutató jól szemlélteti, hogyan épül fel egy egyedi tétel (pl. borotvakészlet) teljes értékelési folyamata. Ugyanez a logika alkalmazható bármely kategóriára.

Hogyan zajlik a szerződéskötés és a megrendeléstől a kifizetésig tartó folyamat?

A PO kibocsátásától a számla kifizetéséig terjedő szakasz tele van olyan kockázattal, amelyet egyszerű folyamatszabályokkal el lehet kerülni.

Ajánlott szerződéses feltételek:

  • Pontos lead time és késedelmi szankciók (pl. napi 0,5% a szerződéses értékből)
  • Garancia időtartama és csere- vagy visszavételi feltételek
  • Cserealkatrész-ellátás biztosítása (különösen műszaki termékeknél)
  • Fizetési ütemezés: előleg, részteljesítés, végszámla aránya
  • Minőségi SLA-k: selejtarány-küszöb, reklamációs határidő
  • Vis maior és ellátási lánc-zavar kezelése

A „megrendeléstől kifizetésig“ folyamat lépései:

  1. PO kibocsátása a jóváhagyási mátrix szerint.
  2. Visszaigazolás a beszállítótól (gyártási ütemterv, várható szállítási dátum).
  3. Gyártás közbeni expedíció (long-lead tételeknél fotós státuszjelentés).
  4. Szállítmány beérkezése, csomagolás-ellenőrzés.
  5. Minőségellenőrzés (QC): mennyiség, specifikáció, sérülések rögzítése.
  6. Átvételi bizonylat kiállítása vagy reklamáció indítása.
  7. Számla egyeztetése a PO-val és az átvételi bizonylattal (háromirányú egyeztetés).
  8. Kifizetés a szerződéses határidőn belül.

A háromirányú egyeztetés (PO, szállítólevél, számla) az a lépés, amelyet a legtöbb szálloda kihagyja, és amelynek hiánya a legtöbb számlázási vitát okozza.

Miért vezet a legolcsóbb ár hosszú távon többe?

A TCO-szemlélet lényege: nem az egységár, hanem a teljes életciklus-költség dönt. Ez különösen igaz a luxusszállodai kellékek és textíliák esetén, ahol a minőség közvetlenül befolyásolja a vendégélményt és a csere-ciklust.

TCO komponensek:

  • Vételár és szállítási költség
  • Selejt- és hibaarány (reklamáció, csere)
  • Munkaerőigény (kezelés, mosás, karbantartás)
  • Pótlás gyakorisága (élettartam)
  • Tárolási és logisztikai költség
  • Hulladékkezelés és fenntarthatósági megfelelés

Munkapélda (vendégszobánkénti törölközőköltség, 80 szobás szálloda):

Tétel„A“ beszállító (olcsóbb)„B“ beszállító (drágább)
Egységár (db)1200 Ft1800 Ft
Várható élettartam (mosás)80 ciklus150 ciklus
Éves csere (db/szoba)3,01,6
Éves egységköltség/szoba3600 Ft2880 Ft
Különbség+720 Ft/szoba/évreferencia

A drágább termék szobánként évente 720 Ft-tal olcsóbb, 80 szobánál ez évi 57 600 Ft megtakarítás, és ez még nem tartalmazza a csökkentett mosási és kezelési munkaerőköltséget. A textíliák életciklus-alapú értékelése ugyanezt a logikát erősíti meg: a tartósság és a mosásállóság a valódi költségmutató, nem az egységár.

Profi tipp: Számítsa ki minden főkategóriára az elfoglalt szobánkénti éves TCO-t. Ez az egyetlen szám, amellyel a pénzügyi vezető és az operatív igazgató is tud kommunikálni.

Hogyan valósítsunk meg felelős és fenntartható beszerzést?

A fenntartható szállodai beszerzés nem marketingfogás: a zöld tanúsítványok (LEED, Green Key, GOTS, FSC, Energy Star) egyre több vállalati és csoportos foglalónál kötelező elvárás. A fenntartható beszállítói stratégiák emellett csökkentik a szállítási kockázatokat és a készletezési költségeket.

  • Tanúsítványok ellenőrzése: kérjen érvényes GOTS (textília), FSC (papír, fa), Energy Star (elektronika) vagy egyenértékű tanúsítványt minden releváns kategóriában.
  • Csomagoláscsökkentés: részesítse előnyben az újrafelhasználható vagy minimális csomagolású termékeket; az adagolós rendszerek (dispenser) jelentősen csökkentik a műanyaghulladékot.
  • Helyi és regionális beszállítók: rövidebb szállítási lánc, kisebb szén-dioxid-lábnyom, gyorsabb reagálás.
  • Beszállítói auditok: évente legalább egyszer ellenőrizze a fenntarthatósági megfelelést, ne csak a szerződéskötéskor.
  • JIT és helyi kombináció: a gyorsan forgó fogyóeszközöknél (sampon, szappan, papucs) a helyi JIT-szállítás csökkenti a raktározási igényt és a hulladékot egyszerre.

A vendégszobai textiltrendek azt mutatják, hogy a tartós, újrahasznosítható anyagok iránti kereslet növekszik, és a vendégek egyre inkább értékelik, ha a szálloda kommunikálja a fenntartható választásait.

Profi tipp: A fenntarthatósági tanúsítványokat ne csak a szerződéskötéskor kérje el, hanem évente frissítve. Egy lejárt tanúsítvány jogi és reputációs kockázatot jelent.

Minősített bio törölközők és környezetbarát mosószerek – természetes választás az egész családnak.

Mely KPI-kat kövesse a hatékony monitoring érdekében?

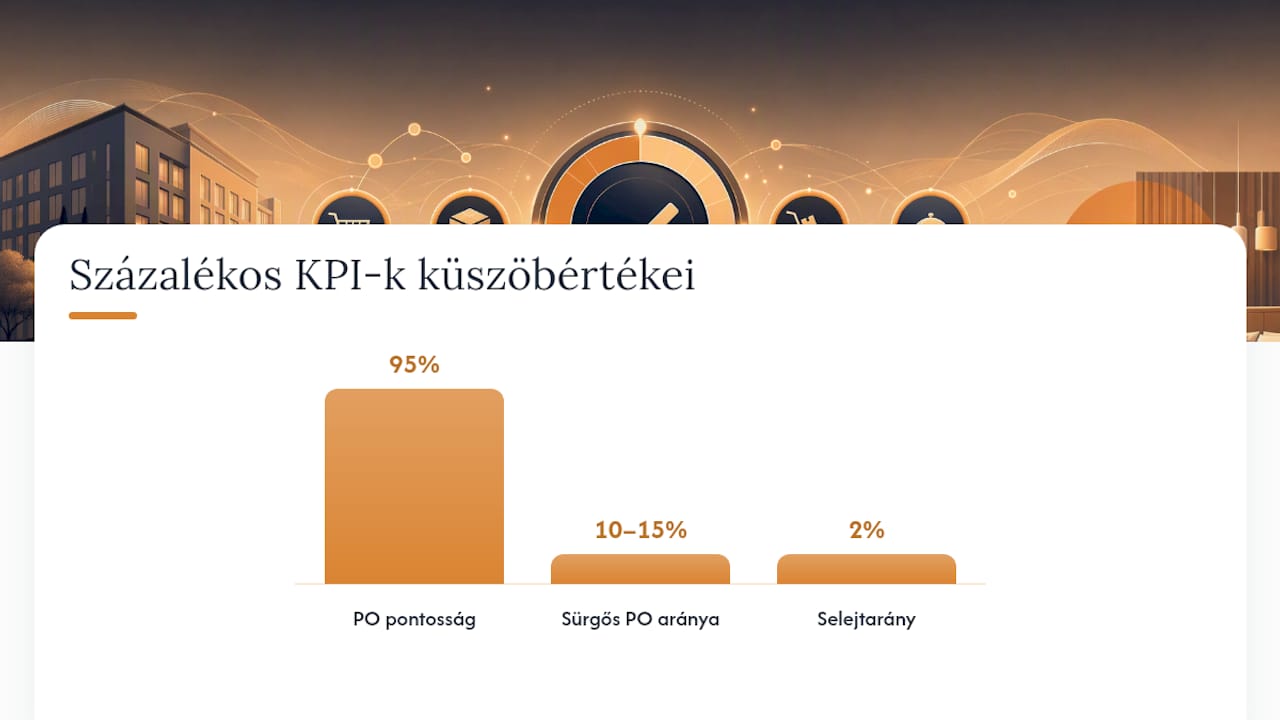

Mely KPI-kat kövesse a hatékony monitoring érdekében? — overview diagram

A HOTELSMag ajánlása szerint a digitális platformok és csoportbeszerzési szervezetek (GPO-k) akkor hoznak valódi megtakarítást, ha a csapat valós idejű adatokra támaszkodik. Ehhez kell egy jól felépített KPI-rendszer.

Prioritizált KPI-lista:

  • Készletforgás (inventory turnover): évi 8–12-es érték az egészséges tartomány a legtöbb szállodai kategóriánál. Alacsonyabb érték lekötött tőkét, magasabb hiánykockázatot jelezhet.
  • Beszállítói lead time: az ígért és a tényleges átfutási idő különbsége. Ha rendszeresen több mint 2 napot csúszik, a szerződéses szankciók aktiválása indokolt.
  • PO pontosság: a hibátlanul teljesített megrendelések aránya. 95% alatti érték rendszerszintű problémát jelez.
  • Sürgősségi beszerzések aránya: ha az összes PO több mint 10–15%-a sürgős, az a tervezési folyamat hibájára utal.
  • Selejtarány: kategóriánként mérve; 2% felett minőségi vagy kezelési probléma valószínű.
  • Elfoglalt szobánkénti költség (cost per occupied room): a legfontosabb összesített mutató, amelyet havonta kell nyomon követni.

Dashboard-javaslat: operatív nézet (napi/heti: lead time, sürgősségi arány, selejtarány) és stratégiai nézet (havi/negyedéves: TCO, készletforgás, szobánkénti költség) szétválasztása. Az USALI (Uniform System of Accounts for the Lodging Industry) keretrendszere segít a kategóriák egységes besorolásában és a benchmarking elvégzésében.

Hogyan valósítsuk meg a fejlesztéseket 90 nap alatt?

A legtöbb szállodai beszerzési fejlesztés nem az ötleteken bukik el, hanem a végrehajtáson. Az alábbi 90 napos ütemterv a leggyakoribb hibákat is tartalmazza figyelmeztetésként.

90 napos ütemterv:

  1. 1–30. nap (gyors győzelmek): Standardizálja a specifikációkat a top 10 kategóriában. Tekintse át a kritikus beszállítókat a pontozási mátrix alapján. Mérje meg az aktuális selejtarányt és lead time-ot.
  2. 31–60. nap (rendszerépítés): Kösse meg vagy újítsa meg a keretszerződéseket a legjobb teljesítményű beszállítókkal. Állítsa fel a KPI-dashboardot. Vezesse be a háromirányú számlagyeztetést.
  3. 61–90. nap (hosszabb távú fejlesztések): Integrálja a PMS-t a készletrendszerrel. Tárgyaljon GPO-tagságról, ha a volumen indokolja. Végezze el az első fenntarthatósági auditot.

Leggyakoribb hibák:

  • Specifikációk késleltetése: a tender elindítása pontos specifikáció nélkül bid-leveling nélküli összehasonlítást eredményez.
  • Mintajóváhagyás kihagyása: a Stoch Consulting szerint ez az utolsó kapu a tömeges hibák előtt; kihagyása nagy kulcsszámú projekteknél különösen kockázatos.
  • Single-source függőség: egy ellátási lánc-zavar az egész szállodát érintheti.
  • Adathiány a döntéshozatalban: ha nincs historikus PMS-adat, a forecast és a safety stock számítása találgatás marad.

Ellenőrzőlista a bevezetéshez:

  • Specifikációk dokumentálva és jóváhagyva
  • Pontozási mátrix elkészítve és alkalmazva
  • Keretszerződések aláírva
  • KPI-dashboard aktív
  • Háromirányú számlagyeztetés bevezetve
  • Safety stock újraszámolva szezonálisan
  • Fenntarthatósági tanúsítványok ellenőrizve

A szállodai beszerzés, ahol a legtöbben félremennek

A szállodai beszerzési folyamat legnagyobb csapdája nem a rossz döntés, hanem a nem hozott döntés. Sok szállodában a specifikáció hiányos, a mintajóváhagyást kihagyják, és az ár az egyetlen összehasonlítási alap. Az eredmény: magasabb TCO, több vendégpanasz, és egy olyan ellátási lánc, amely az első komolyabb keresleti csúcsnál összeomlik.

Amit a legtöbb útmutató nem mond el: a bid-leveling nem adminisztratív teher, hanem az egyetlen módszer arra, hogy két ajánlatot ténylegesen összehasonlítsunk. Ha a specifikáció eltér, az ár összehasonlíthatatlan. Ez különösen igaz a közép-európai piacon, ahol a szállítási feltételek, a vámköltségek és a garanciarendszerek szállítónként jelentősen eltérhetnek.

A másik félreértés: a fenntarthatóság és a költséghatékonyság ellentétben áll egymással. A valóság az, hogy a tartósabb, tanúsított termékek alacsonyabb TCO-t hoznak, és a vendégek egyre inkább elvárják a zöld elköteleződést. A két cél nem versenyez egymással, ha a döntést életciklus-szemlélettel hozzák.

Az első 30 napban nem a nagy rendszerváltás a feladat. Standardizálja a specifikációkat, mérje meg a selejtarányt, és számítsa ki az elfoglalt szobánkénti TCO-t. Ez a három lépés megmutatja, hol van a legnagyobb veszteség, és honnan érdemes elindulni.

Szallodatermekek: ahol a specifikáció termékké válik

A szobai bekészítések és kellékek kiválasztása az a pont, ahol a legjobb folyamat is megbukhat, ha a termék nem felel meg a specifikációnak. A Szallodatermekek B2B platformja pontosan erre a problémára kínál megoldást: nagykereskedelmi áron, mintakéréssel, projekt-konzultációval és többnyelvű ügyfélszolgálattal.

Szallodatermekek

A platform előnye nem csupán a termékválaszték, hanem a folyamattámogatás: mintát kérhet a döntés előtt, ÁFA-szám alapján speciális nagykereskedelmi árat kap, és a projekt-konzultáció segít a specifikáció és a rendelési volumen összehangolásában. Az ágyneműk és szobai bekészítések kategóriájától a prémium textíliákig minden elérhető egyetlen platformon, közép-európai szállodák számára optimalizálva. Kérjen mintát vagy indítson projekt-konzultációt közvetlenül a weboldalon.

Források

Az alábbi források a cikkben hivatkozott állításokat támasztják alá, és további olvasmányt kínálnak a gyakorló szakembernek.

Iparági cikkek:

Belső források (Szallodatermekek blog):

Gyakran ismételt kérdések

Mennyi ideig tart egy szállodai FF&E-beszerzési folyamat?

A teljes ciklus a brieftől a handoverig általában több hétig tart, long-lead kategóriáknál (bútorok, egyedi textíliák) akár ennél hosszabb is lehet. A tender és a PO közötti szakasz önmagában is számottevő időt vehet igénybe.

Mikor érdemes keretszerződést kötni egy beszállítóval?

Keretszerződés akkor indokolt, ha az éves rendelési volumen stabil, a minőség legalább két cikluson át bizonyított, és a single-source kockázat kezelhető vagy párhuzamos szerződéssel csökkenthető.

Hogyan számítsam ki a safety stockot szezonális szállodánál?

A képlet: (maximális napi felhasználás × maximális átfutási idő) mínusz (átlagos napi felhasználás × átlagos átfutási idő). Az értéket negyedévente érdemes frissíteni a PMS foglaltsági adatai alapján.

Milyen KPI-t kövessek elsőként, ha most kezdem a monitoring felállítását?

Az elfoglalt szobánkénti költség (cost per occupied room) a legjobb kiindulópont: egyetlen számban összesíti a TCO-t, és mind a pénzügyi, mind az operatív vezető számára értelmezhető.

Hogyan segít a Szallodatermekek a szállodai beszerzési folyamatban?

A Szallodatermekek B2B platformon mintát kérhet a döntés előtt, ÁFA-szám alapján nagykereskedelmi árat kap, és projekt-konzultációval támogatja a specifikációtól a rendelésig tartó folyamatot, közép-európai szállodák számára.

Ajánlott
